大干四季度,奮進正當時。
連日來,冶建公司第十分公司各在建項目吹響建設“沖鋒號”,全體人員咬定目標,心往一處想、勁往一處使,齊心協力抓生產,施工現場人員忙碌、機械轟鳴、奮戰正酣,各在建項目一派熱火朝天的繁忙景象。
鷹潭市金山弄改造項目:攻堅克難 全力推進

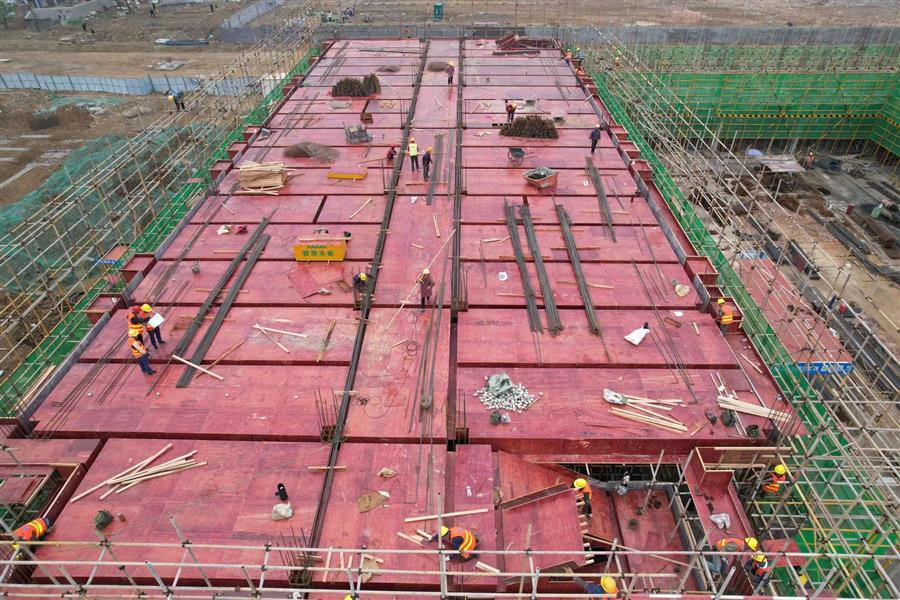

項目現場
金山弄改造項目位于江西省鷹潭市月湖區勝利東路以北、林蔭東路以南,總建筑面積為1.5萬平方米,結構類型為框架結構,地上2-3層,地下1層,工期730日歷天。該項目的地質條件和周邊環境復雜,施工難度較大,且在今年9月份時,更是因疫情需要進行靜默管控的原因,暫停施工了大半個月。為確保按時達成工期目標,項目部積極與業主、監理等單位溝通協調建設過程的難點、堵點,完善優化施工方案,科學調配施工現場的人員、機械和材料,細分時間節點,實時管控施工過程,以決戰決勝的勁頭推進項目建設。

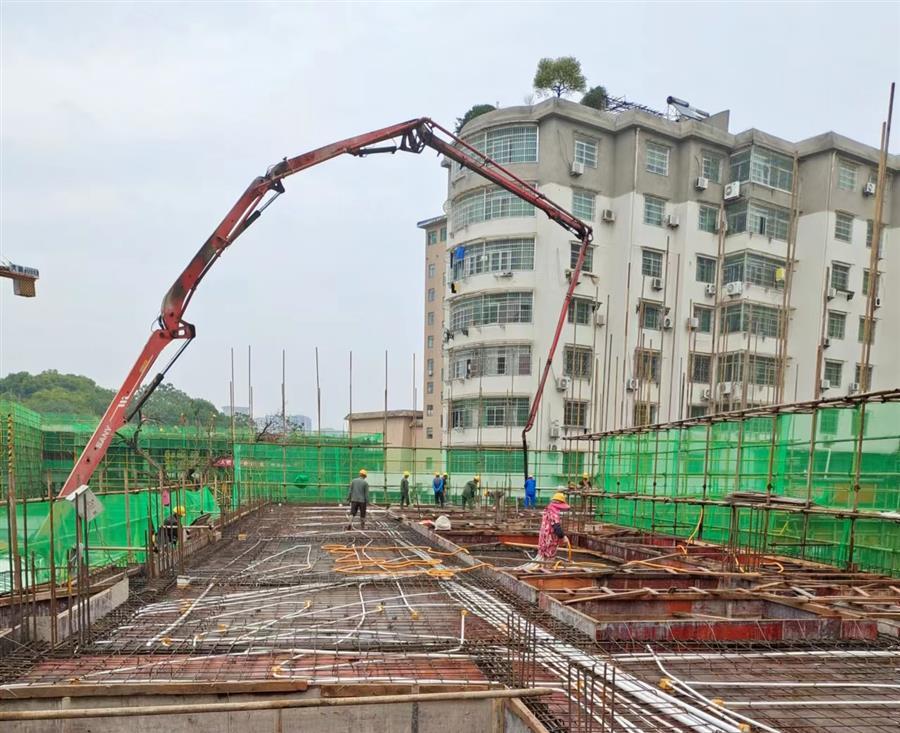

項目現場
目前,2號樓二層板混凝土澆筑完成、滿堂架搭設及模板安裝中,1號樓二層模板安裝中,5號樓二層混凝土澆筑完成,3號樓西南角地下室防水施工和筏板鋼筋綁扎中。項目累計完成產值1580萬元,完成合同造價的27.8%。
南昌市臨江學校項目:精準施策 穩步推進

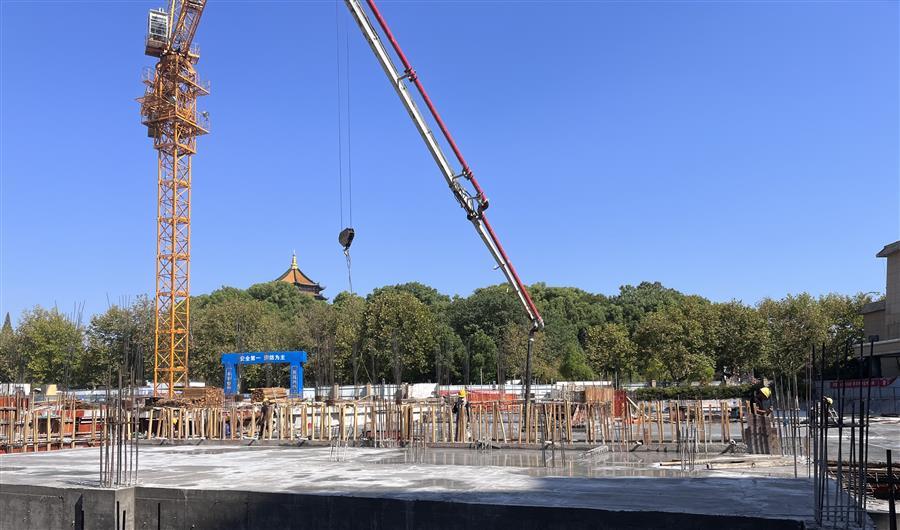

項目現場
臨江學校建設項目位于江西省南昌市青山湖區,規劃總用地面積5.8萬平方米,建筑面積4.8萬平米,工程包含建筑、安裝、市政、園林等部分,工期365日歷天。施工過程中,項目部本著“先易后難,突出重點,整體推進”的工作思路,細化工程節點,注意施工細節,加大人力和物力投入,在確保安全的前提下實時管控施工過程,協力一個一個破難點、一步一步出成效,確保了工程建設穩步推進。

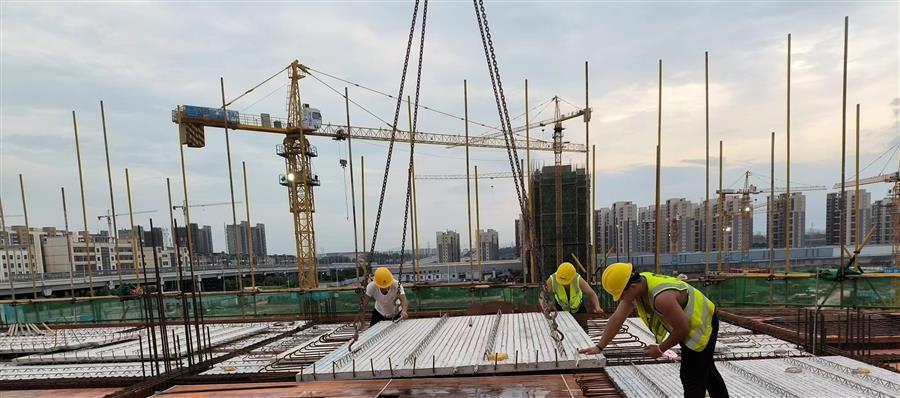

項目現場
目前,1#樓第1段四層樓面澆筑完成,2#樓第1段基礎澆筑完成,5#樓二層樓面澆筑完成,地下室承臺開挖及砌筑完成70%。項目累計完成產值1911萬元,完成合同造價的11.9%。
贛州富春園商住小區項目:緊盯目標 搶抓工期
項目現場
贛州經濟技術開發區中恒富春園商住小區商業綜合體工程,建筑占地面積9489.48平方米,總建筑面積6.1萬平方米,包含地下室、A塔38#樓、BCD塔、E塔39#樓建筑裝飾及安裝工程,工期606日歷天。項目開工以來,項目部統籌分解進度目標,緊盯節點抓落實、倒排工期抓進度,嚴格落實設計圖紙和規劃要求以確保每個環節、每個細節的質量和安全,全體人員搶晴天、戰雨天,以點帶面推進各環節的施工建設穩步提速。

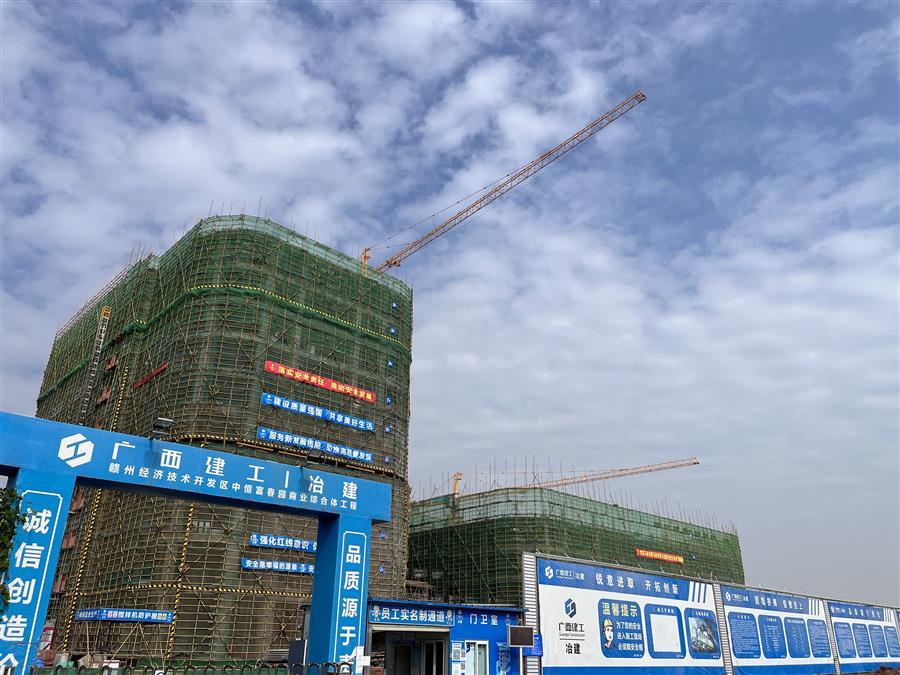

項目現場
目前,38#樓二、三層水電消防暖通安裝中,三層ALC內墻墻板安裝完成60%;39#樓PC疊合板吊裝完成90%;地下室梁鋼筋綁扎完成。項目累計完成產值6268.7萬元,完成合同造價的56.98%。
四季度,是決勝全年穩的關鍵時刻。
第十分公司所有在建項目都紛紛搶抓黃金施工期,掀起大干四季度的施工熱潮。下一步,分公司將堅持貫徹落實集團公司及公司各項工作部署,緊盯目標任務,攻堅克難,確保項目建設“提產增效”,助力公司全年穩。
